El operativo de descarga y traslado del equipamiento destinado a la nueva usina termoeléctrica de Ushuaia continúa en paralelo con la obra civil, de acuerdo con el cronograma previsto para el proyecto.

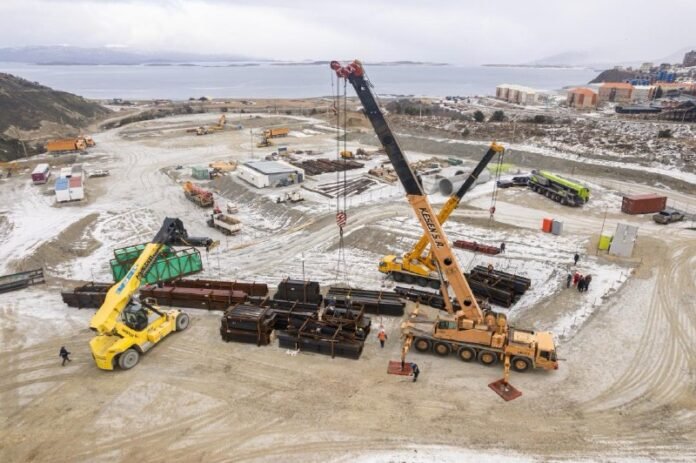

Hasta el momento se realizaron 392 viajes y se descargaron 822 de los 1.813 bultos previstos, lo que representa más de 4.500 toneladas de equipamiento. Solo durante la jornada del miércoles se concretaron 70 viajes y se descargaron 306 bultos, con un peso superior a las 1.090 toneladas, uno de los mayores movimientos registrados desde el inicio del operativo.
Desde el Gobierno provincial señalaron que el avance de la logística y de la obra civil permitirá iniciar la etapa de montaje una vez finalizada la descarga de los componentes.
La nueva central será una usina termoeléctrica de ciclo combinado y, según la Provincia, es la única de estas características que actualmente se encuentra en construcción en el país. El proyecto apunta a reforzar la generación eléctrica y acompañar el crecimiento de la demanda energética en Tierra del Fuego.
